建設現場では、その日の作業内容や進捗、人員、安全確認などを正確に記録し、関係者へ共有することが重要です。工事日報を適切に作成しておけば、翌日の作業計画を立てやすくなるだけでなく、工程の遅れや現場で発生した問題を振り返る際の記録としても活用できます。

一方で、「何を書けばよいのか分からない」「作業内容をどこまで詳しく書くべきか迷う」という方もいるでしょう。本記事では、工事日報の目的や主な記載項目、書き方のポイント、具体的な記入例を紹介します。工事日報を効率よく作成する方法も解説するため、日報作成の負担を減らしたい方は参考にしてみてください。

工事日報とは

工事日報とは、建設現場でその日に行った作業や進捗、人員、使用した材料・機材、安全や品質に関する事項などを記録する帳票です。現場の状況を日単位で残すことで、関係者への情報共有や工程管理に役立ちます。

ここでは、工事日報を作成する目的と、作業日報・施工日報との違いについて解説します。

工事日報を作成する目的

工事日報を作成する主な目的は、現場で起きた事実を記録し、関係者が状況を共有できるようにすることです。作業内容や進捗を継続的に記録しておけば、計画に対して工事がどこまで進んでいるかを確認しやすくなります。

また、人員や使用資材、安全確認、問題点なども合わせて残すことで、翌日の作業調整や振り返りにも活用できます。単なる報告書としてではなく、現場管理に必要な情報を蓄積する記録として運用することが大切です。

工事日報と作業日報・施工日報の違い

工事日報、作業日報、施工日報は、いずれもその日の現場情報を記録する帳票として使われます。ただし、名称や記録範囲は会社や現場によって異なり、明確に統一された使い分けがあるわけではありません。

種類主な作成者記録する内容主な目的
工事日報現場監督・施工管理担当者など作業内容、進捗、人員、安全事項など現場全体の進捗や出来事を記録する
作業日報作業員・職長など担当作業、作業時間、数量など個人・班単位の作業実績を報告する
施工日報施工管理担当者・現場監督など施工状況、検査、品質、安全など日報を確認する関係者間で情報共有する

名称だけで判断するのではなく、自社や元請の様式で誰が何を記録する帳票なのかを確認しましょう。複数の日報を運用している場合は、同じ内容を重複して入力しないよう役割を整理すると効率的です。

工事日報に記載する主な項目

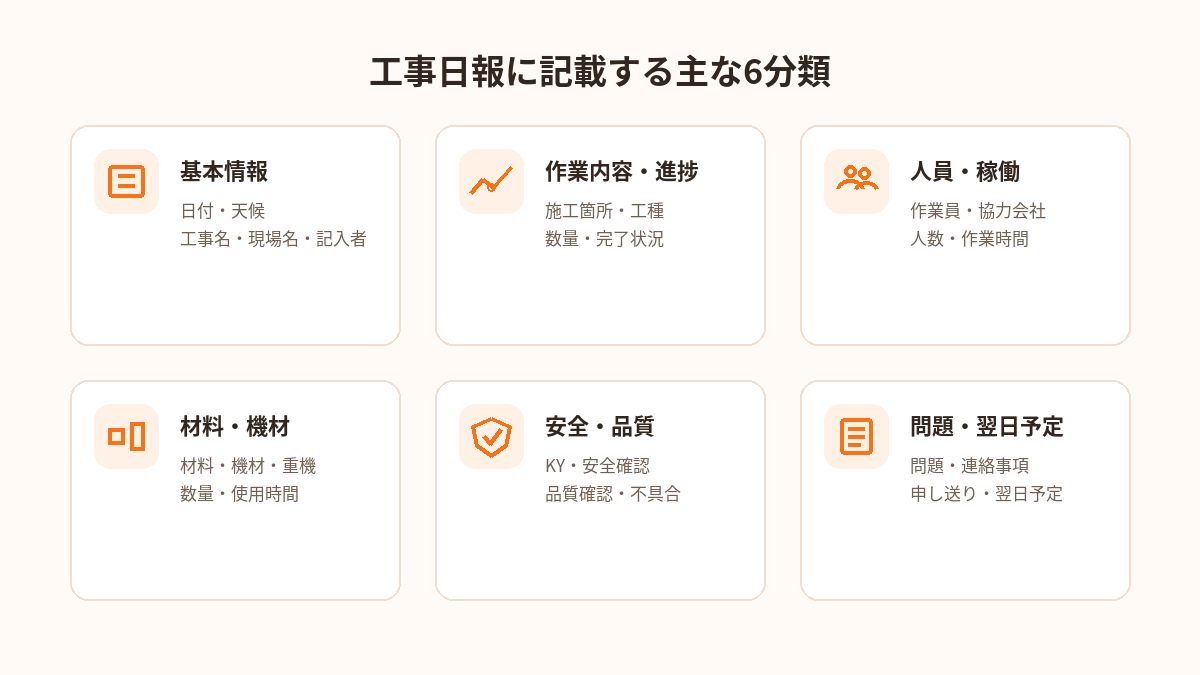

工事日報に記載する主な6分類

工事日報に記載する内容は現場や提出先によって異なりますが、一般的には基本情報、作業内容、人員、材料・機材、安全・品質、連絡事項などを記録します。必要な項目をあらかじめ決めておくと、記載漏れを防ぎやすくなります。

ここでは、工事日報に記載する主な項目について解説します。

日付・天候・工事名・現場名・記入者などの基本情報

まず、どの現場の何日の記録なのかを特定できる基本情報を記載します。基本情報が不足していると、後から日報を見返したときに対象の工事や作成者を確認しにくくなるため、毎回同じ項目を記録できるようにしましょう。

項目記載内容記入例
日付作業を行った年月日2026年8月13日
天候当日の天気晴れ
工事名正式な工事件名〇〇ビル改修工事
現場名現場・工区など〇〇ビル 第2工区
記入者日報を作成した担当者山田 太郎

天候は屋外作業の可否や工程への影響を振り返る材料にもなります。工事名や現場名の表記も社内で統一し、検索や集計をしやすい状態にしておくことが大切です。

当日の作業内容・進捗状況

工事日報の中心となるのが、その日に実施した作業内容と進捗状況です。「作業した」だけではなく、どこで何を行い、どの程度まで完了したのかを具体的に記録します。

記載項目記載する内容記入例
施工箇所作業した場所・区画2階西側壁面
作業内容実施した工種・作業石膏ボード張り
施工数量当日の施工量20枚
進捗状況完了・未完了や残作業西側壁面完了、東側は翌日施工

予定との差が生じた場合は、その理由も残しておくと翌日の調整に役立ちます。工程表と照らして確認できるよう、工種や施工箇所の呼び方を統一しておくと管理しやすくなります。

作業員・協力会社・作業時間などの人員情報

現場に入った作業員数や協力会社、作業時間を記録しておくと、その日の施工体制を把握できます。作業量と人員の関係を振り返る際にも活用できるため、必要に応じて職種や担当作業まで整理しましょう。

項目記載内容記入例
協力会社・職種会社名や職種〇〇建設(土工)
人数現場に入った人数4名
作業時間開始・終了時刻など8:00〜17:00
担当作業主な担当内容北側外構の基礎掘削

休憩時間や残業時間まで管理するかは、自社の運用や別帳票との役割分担によって決めます。勤怠管理と工事日報を兼用しない場合は、両方の記録が矛盾しないよう注意しましょう。

使用した材料・機材・重機

当日に使用した材料や機材、重機も工事日報に記録しておくと、施工状況を振り返りやすくなります。特に数量や使用時間まで把握したい場合は、単位を決めて記録すると集計しやすくなります。

区分記載内容記入例
材料使用・搬入した材料と数量石膏ボード12.5mm 20枚使用
機材使用機器と必要に応じた使用時間レーザー墨出し器1台、午前使用
重機重機名・台数・稼働内容0.25㎥バックホウ1台、掘削3時間

材料の搬入や不足、機材の故障などが発生した場合は、使用実績と合わせて特記事項として残しておきましょう。翌日の準備や追加手配につなげやすくなります。

安全・品質に関する事項

工事日報には、その日に実施した安全確認や品質確認、現場で気づいた注意事項も記録します。問題がなかった場合も、実施した確認内容を簡潔に残しておくと振り返りやすくなります。

主な記載内容の例は次のとおりです。

  • KY活動や朝礼で共有した危険ポイント
  • 作業前点検や安全確認の実施状況
  • ヒヤリハットや危険箇所の発見
  • 施工寸法や仕上がりなどの品質確認
  • 不具合や手直しが必要になった箇所
  • 是正対応を行った内容

安全や品質に関する記録は、事実と対応内容をセットで残すことが重要です。「注意した」だけではなく、何を確認し、どのように対応したかが分かるように記載しましょう。

問題・連絡事項・翌日の予定

現場で発生した問題や関係者への申し送り事項、翌日の作業予定も工事日報に記載します。これらを記録することで、翌日の担当者が変わる場合でも必要な情報を引き継ぎやすくなります。

主な記載内容の例は次のとおりです。

  • 作業中に発生した問題点
  • 問題への対応内容と現在の状況
  • 発注者や元請、協力会社への確認事項
  • 資材や機材の追加手配
  • 翌日の施工箇所と作業内容
  • 翌日に必要な人員や重機
  • 継続して確認が必要な事項

未解決の問題がある場合は、誰がいつまでに対応するのかまで記録すると、対応漏れを防ぎやすくなります。

工事日報の書き方・記入例

工事日報は、後から読んだ人がその日の現場状況を再現できる程度に具体的に記載することが大切です。特に作業内容や進捗は、曖昧な表現を避け、施工箇所や数量などを明確にします。

ここでは、工事日報の項目別に書き方と記入例を紹介します。

基本情報の書き方・記入例

基本情報は、項目ごとに決められた形式で簡潔に記載します。例えば「2026年8月13日」「〇〇ビル改修工事」「第2工区」「記入者:山田」のように、後から対象を特定できる情報を揃えます。

天候は「晴れ」「曇り」「雨」などを基本とし、作業への影響があった場合は本文側に補足します。現場名や工事名は略称を多用せず、社内で決めた表記に統一すると検索や集計がしやすくなります。

作業内容・進捗状況の書き方・例文

作業内容は、「作業実施」「施工中」のような抽象的な表現ではなく、施工箇所、工種、作業内容、完了状況が分かるように書きます。特に翌日の担当者が読んでも状況を把握できる粒度を意識しましょう。

悪い例良い例改善ポイント
内装工事を実施2階西側壁面の石膏ボード張り20枚完了場所・作業・数量を具体化
配管工事中1階給湯配管10mを施工、接続部まで完了施工範囲と完了位置を明示
予定より遅れた雨天のため外構掘削を2時間中断、8か所中5か所完了遅れの理由と残作業を記載

数値で示せる内容は、施工数量や進捗率も合わせて記載します。完了していない場合は、残作業や翌日の予定まで書くと、工程管理に活用しやすくなります。

作業員・協力会社・作業時間の書き方・例文

人員情報は、会社名、職種、人数、作業時間などを必要な範囲で整理します。現場に入った人数だけでなく、担当した作業も記載すると施工体制を振り返りやすくなります。

項目記入例
協力会社・職種〇〇建設(土工)4名
作業時間8:00〜17:00(休憩1時間)
担当作業北側外構の基礎掘削・残土搬出

人員数を記載するときは、延べ人数と実人数を混同しないよう、現場内で数え方を統一しておきましょう。時間も「終日」だけではなく、必要に応じて開始・終了時刻を記録します。

材料・機材・重機の書き方・例文

材料や機材は、名称だけでなく数量や使用場所、稼働時間なども必要に応じて記録します。後から使用実績を確認する可能性がある項目は、単位まで明確にしておくことが大切です。

対象記入例
材料石膏ボード12.5mm 20枚使用、2階西側壁面
機材レーザー墨出し器1台、8:30〜12:00使用
重機0.25㎥バックホウ1台、外構掘削で3時間稼働

搬入しただけなのか実際に使用したのかを区別しておくと、在庫や原価の確認にも活用しやすくなります。故障や不足があった場合は、別途特記事項にも記載しましょう。

安全・品質に関する事項の書き方・例文

安全・品質の記録は、「異常なし」だけで終わらせず、何を確認したのかが分かるように記載すると有効です。問題があった場合は、その内容と対応結果まで残します。

状況記入例
安全確認朝礼で脚立使用時の転倒防止と足元確認を周知
ヒヤリハット資材搬入動線に仮置き材を確認。直ちに移動して通路確保
品質確認2階壁面のボード継ぎ目とビス間隔を確認、異常なし
不具合・是正1か所に不陸を確認し、その場で下地を調整して再確認

ヒヤリハットや不具合については、個人の感想ではなく発生した事実を中心に記載します。再発防止につながる対応を行った場合は、その内容も合わせて記録しましょう。

問題・連絡事項・翌日の予定の書き方・例文

問題や申し送りは、発生した内容だけでなく、対応状況と次に行うことを明確にします。翌日の予定は、施工箇所や作業内容、必要な人員・機材が分かるように書くと引き継ぎがスムーズです。

項目記入例
問題点午前10時、搬入予定の石膏ボード20枚の到着が約30分遅延
対応内容搬入業者へ確認し、10時30分に受領。後工程への影響なし
申し送り2階東側の開口寸法を設計担当へ確認中。回答後に施工
翌日の予定2階西側のクロス下地処理、作業員3名で実施予定

特に未解決の事項は、「確認中」のまま終わらせず、確認先や期限を可能な範囲で記載します。担当者が変わっても対応を継続できる状態にしておくことが重要です。

工事日報を書くときのポイント

工事日報は、毎日作成するからこそ、誰が書いても一定の品質になるルールを設けることが重要です。文章量を増やすことよりも、現場の状況を正確かつ簡潔に伝えられる内容を意識しましょう。

ここでは、工事日報を書くときに押さえておきたいポイントを解説します。

「どこで・何を・どこまで」を具体的に記載する

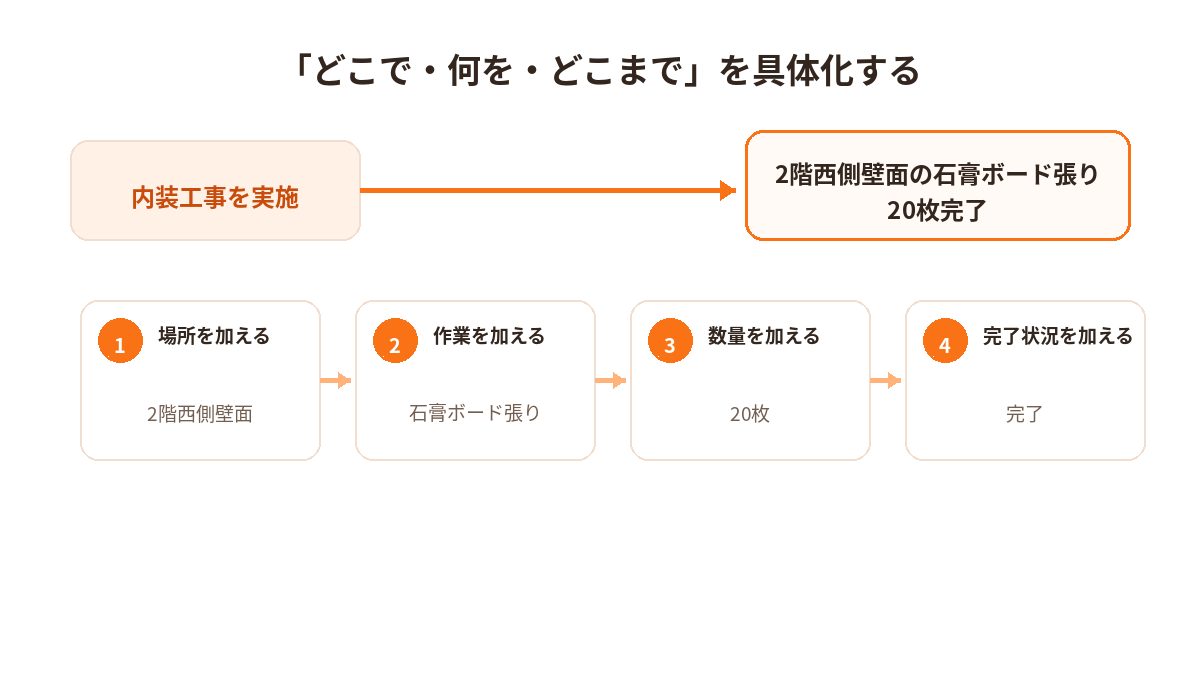

工事日報の作業内容を「どこで・何を・どこまで」で具体化する例

作業内容を書く際は、「どこで・何を・どこまで行ったか」を意識すると具体的になります。「内装工事を実施」のような記載では、施工箇所や進み具合が分かりません。

曖昧な記載具体的な記載改善ポイント
内装工事を実施2階西側壁面の石膏ボード張り20枚完了施工箇所・作業・数量を明記
配管作業を進めた1階給湯配管10m施工、接続部まで完了施工範囲と完了位置を明記
外構工事中北側境界のフェンス基礎掘削8か所完了場所・工種・数量を明記

施工箇所、作業内容、完了状況の3点を基本にすると、文章を長くしなくても必要な情報を伝えられます。現場内で使う区画名や階数、通り芯なども表記を統一しましょう。

数量・人数・時間などは数値で記録する

数値で表せる情報は、できるだけ具体的な数字で記録します。「多数」「少し」「かなり進んだ」などの表現は人によって受け取り方が異なり、後から比較しにくいためです。

数値で記録しやすい項目には次のようなものがあります。

  • 作業員数
  • 作業開始時刻と終了時刻
  • 施工数量や施工面積
  • 材料の使用量や搬入量
  • 重機や機材の稼働時間
  • 出来高や進捗率
  • 手直し箇所の件数

ただし、必要以上に細かい数値を記録すると入力負担が増えます。工程管理や原価管理など、実際に利用する目的に合わせて必要な項目を決めましょう。

事実と所感・推測を分けて記載する

工事日報では、現場で確認した事実と、記入者の所感や推測を混同しないことが大切です。例えば「資材到着が30分遅れた」は事実ですが、「業者の手配ミスだと思う」は確認前であれば推測に当たります。

原因が確定していない場合は、「原因確認中」「〇〇社へ確認依頼済み」のように現在の状況を記録します。客観的な記録を残すことで、後から経緯を確認しやすくなります。

後から読んでも現場状況が分かる内容にする

工事日報は、作成した本人だけが理解できる内容では不十分です。上司や元請、別の担当者が後日見返した場合でも、当日の状況を把握できるように記載します。

略語や現場独自の表現を使う場合は、関係者が共通して理解できる範囲にとどめましょう。写真や図面番号と関連づける場合も、どの資料を指しているのか特定できるようにします。

記載ルールや項目を現場内で統一する

記入者によって書く内容や粒度が大きく異なると、日報を比較・集計しにくくなります。そのため、必須項目、名称の表記、数量の単位、問題発生時の書き方などを現場内で統一しておくことが重要です。

記入例を用意しておけば、新しく現場に入った担当者も書き方を理解しやすくなります。運用後に不要な項目や不足項目が見つかった場合は、定期的に様式を見直しましょう。

工事日報を作成・管理するときの注意点

工事日報は、内容だけでなく提出・保存・共有まで含めて運用方法を決める必要があります。現場ごとに異なる様式やルールがある場合は、それらを確認したうえで作成しましょう。

ここでは、工事日報を作成・管理するときの注意点について解説します。

発注者や元請などの指定様式がある場合は優先する

発注者や元請から工事日報の様式が指定されている場合は、その様式と記載ルールを優先します。自社で使いやすいテンプレートがあっても、提出先が求める項目を欠かさないようにしましょう。

指定様式と社内管理用の日報を両方作成する場合は、同じ情報を二重入力しない方法も検討します。転記ミスを防ぐためにも、どちらを元データとして管理するかを決めておくと安心です。

工事写真や他の帳票と内容を一致させる

工事日報に記載した施工箇所や作業日、進捗状況は、工事写真や工程表、検査記録などの関連資料と矛盾しないように確認します。資料ごとに日付や工種の表記が異なると、後から確認する際に混乱しやすくなります。

写真番号や図面番号を日報に記載する場合は、対応関係が分かるようにします。修正が必要になった場合も、関連する帳票を含めて整合性を確認しましょう。

個人情報・機密情報の取り扱いに注意する

工事日報には、作業員名や協力会社名、現場の内部情報などが含まれる場合があります。共有先や保存場所を適切に設定し、必要のない人が閲覧できないように管理することが大切です。

クラウド上で共有する場合は、公開範囲や編集権限を確認します。また、個人所有の端末へ不用意に保存したり、関係者以外へ転送したりしないよう運用ルールを決めておきましょう。

提出・保存・共有のルールを決めておく

工事日報を作成しても、提出先や提出時刻、保存場所が決まっていなければ運用が定着しにくくなります。「毎日17時までに提出」「現場別フォルダへ保存」など、具体的なルールを設定しましょう。

修正が発生した場合の扱いも決めておくと安心です。最新版がどれか分からなくならないよう、ファイル名や更新履歴の管理方法も統一しておきましょう。

工事日報を効率よく作成する方法

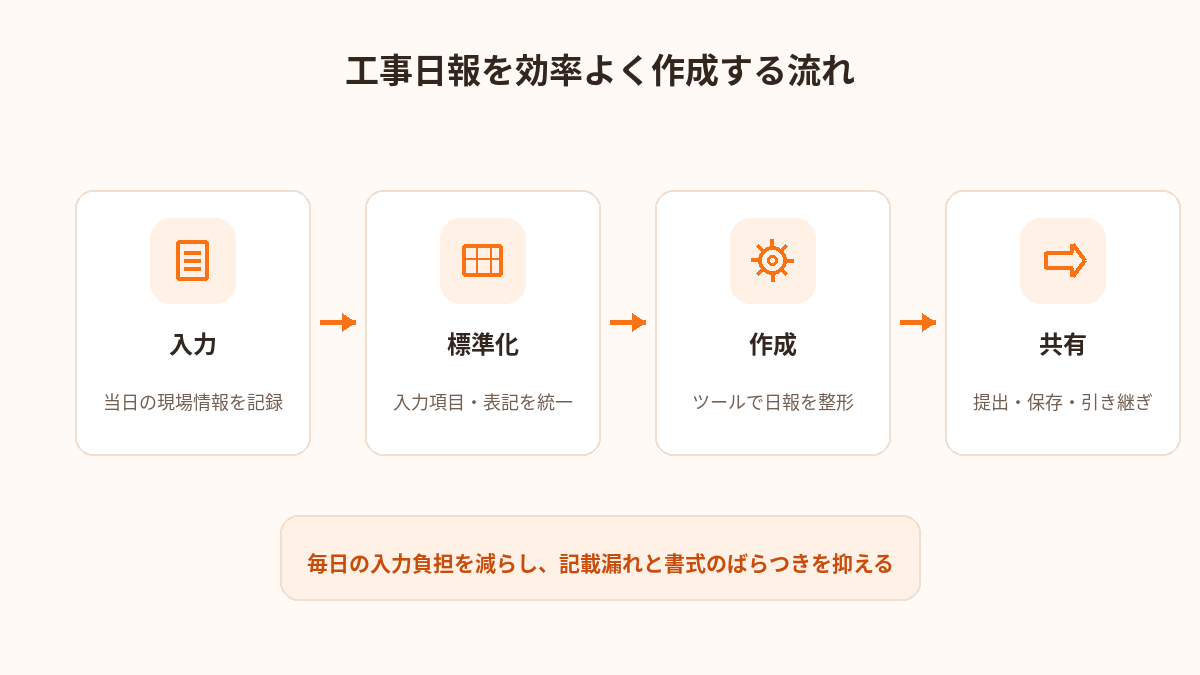

工事日報を効率よく作成する流れ

工事日報は毎日作成するため、1回あたりの入力時間が短くても積み重なると大きな負担になります。入力項目や書式を標準化し、繰り返し作業を減らすことが効率化のポイントです。

ここでは、工事日報を効率よく作成する方法を紹介します。

Excel・Googleスプレッドシートでテンプレートを作成する

ExcelやGoogleスプレッドシートでテンプレートを作成しておけば、毎回ゼロから項目や書式を準備する必要がありません。現場名や担当者など、変わりにくい情報をあらかじめ入力しておくこともできます。

テンプレート化するとよい項目の例は次のとおりです。

  • 日付、天候、工事名、現場名
  • 記入者
  • 作業員、協力会社、作業時間
  • 当日の作業内容と進捗
  • 使用材料、機材、重機
  • 安全、品質に関する事項
  • 問題、連絡事項
  • 翌日の作業予定

ただし、現場によって必要項目が異なる場合があります。すべての工事で同じ書式を固定するのではなく、共通項目をベースに必要な欄を追加・削除できる形にすると運用しやすくなります。

現場ごとに入力項目を標準化する

日報の入力項目を標準化すると、記入漏れや書き方のばらつきを抑えやすくなります。自由記述だけにせず、選択式や数値入力を組み合わせることで、入力時間の短縮にもつながります。

例えば、天候や工種は選択式、人数や数量は数値入力、問題点や申し送りは自由記述とする方法があります。必要な情報の種類に応じて入力形式を分けると、日報を後から集計・検索しやすくなります。

工事日報作成ツールを活用する

毎日の入力や書式調整に手間がかかる場合は、工事日報作成ツールを活用する方法もあります。入力項目が整理されたツールを使えば、必要な情報を順番に入力しながら日報を作成しやすくなります。

工事日報作成ツールでは、例えば次のような情報を整理できます。

  • 作業内容と進捗
  • 作業員や稼働時間
  • 材料や機材
  • 安全や品質に関する事項
  • 問題点や連絡事項
  • 翌日の予定

ラクワークの工事日報作成ツールでは、これらの情報を項目ごとに整理して入力できます。日報の記載項目に迷いやすい場合や、毎回の書式調整を減らしたい場合は活用を検討してみてください。ただし、個人情報・機密情報は入力せず、出力内容は現場責任者が最終確認しましょう。

なお、工事日報の記録は、法令、契約、現場の運用ルールや安全上の判断に代わるものではありません。個別の工事では、発注者の指定や現場責任者の指示を確認してください。

工事日報に関するよくある質問

工事日報は会社や現場によって運用方法が異なるため、作成者や書式、写真の扱いなどで迷うことがあります。自社のルールだけでなく、提出先から指定があるかも確認することが大切です。

ここでは、工事日報に関するよくある質問について解説します。

工事日報は誰が作成する?

工事日報の作成者は、会社や現場の運用によって異なります。現場監督や施工管理担当者が現場全体をまとめて作成する場合もあれば、各作業員や職長が記入した内容を担当者が取りまとめる場合もあります。

重要なのは、誰が作成するかを明確にし、必要な情報が抜けなく集まる仕組みを作ることです。複数人が入力する場合は、最終確認者も決めておきましょう。

工事日報は手書きでも問題ない?

工事日報は、提出先から特定の方法を指定されていなければ、手書きで運用されるケースもあります。ただし、手書きは現場ですぐ記入しやすい一方、検索や集計、共有、転記に手間がかかりやすい点に注意が必要です。

日報の枚数が多い現場や複数拠点で共有する場合は、Excelやクラウド、専用ツールなどデジタルでの管理も検討するとよいでしょう。

工事日報には写真を添付したほうがよい?

工事日報に写真を添付するかどうかは、提出先のルールや日報の目的によって異なります。施工状況や不具合、是正前後など、文章だけでは伝わりにくい内容は写真があると確認しやすくなります。

ただし、工事写真台帳など別の帳票で写真を管理している場合は、日報へ同じ写真を重複して貼る必要がないケースもあります。写真番号や保存先を記載して関連づける方法も有効です。

工事日報の作業内容はどこまで詳しく書く?

工事日報の作業内容は、後から読んだ人が施工箇所・作業内容・進捗を把握できる程度に記載します。細かな作業動作をすべて書く必要はありませんが、「作業実施」のように何をしたか分からない記載は避けましょう。

「2階西側壁面の石膏ボード張り20枚完了」のように、場所・作業・数量や完了状況を組み合わせると具体的です。現場管理に必要な情報量を基準に、記載ルールを統一しましょう。

まとめ

工事日報は、その日の作業内容や進捗、人員、材料・機材、安全・品質、問題点などを記録し、現場の状況を関係者で共有するために役立つ帳票です。作業内容は「どこで・何を・どこまで」を意識し、人数や数量、時間などは数値で記録すると、後から確認しやすくなります。

毎日の作成負担を減らすには、テンプレート化や入力項目の標準化も有効です。必要項目を整理しながら入力したい場合は、工事日報作成ツールも活用し、記載漏れの少ない日報を効率よく作成しましょう。
