電気工事見積書は、合計金額だけでなく、工事範囲、仕様、数量、単位、単価、見積条件を具体的に示す書類です。内容が曖昧なまま提出すると、対象外作業や追加工事、価格変更をめぐる認識違いにつながります。本記事では、表紙・見積内訳書・見積条件書の分け方、費目と明細の整理、金額計算、記入例、再見積、提出前の確認方法を順番に解説します。

結論|電気工事見積書は工事範囲・内訳・条件が分かる形で作成する

電気工事見積書は、合計金額だけを示すのではなく、どこまで施工するか、何にいくらかかるか、どの条件で金額が成立するかを相手が確認できる形で作成します。表紙で案件と総額を特定し、内訳書で仕様・数量・単価・金額を示し、見積条件書で対象外作業や追加工事、価格変動時の扱いを明記するのが基本です。

作成時は、工事範囲を確定してから費目と明細を整理し、数量と単価から金額を計算します。その後、税区分・端数処理・見積条件を点検し、図面や仕様書との整合、版番号、責任者の承認まで確認して提出してください。

電気工事見積書は表紙・内訳書・見積条件書の3部で整理する

電気工事見積書は、表紙に合計金額を記載するだけでなく、工事の対象、仕様、数量、単位、単価、金額、条件を相手が確認できる形で作成します。見積内容を具体化すると、発注者が金額の根拠を判断しやすくなり、契約後の認識違いも防ぎやすくなります。

実務では、表紙、見積内訳書、見積条件書の役割を分け、対象外作業や追加工事の扱いまで記載します。発注者指定の様式がある場合は、その書式と提出条件を優先してください。

表紙には案件と見積金額を特定できる基本情報をまとめる

電気工事見積書は、金額の要点、明細、施工条件を分けて整理すると、発注者が確認しやすくなります。3つの書類に記載する主な内容と役割は、次のとおりです。

電気工事見積書を構成する3つの書類
書類主な記載内容役割
表紙宛名、工事名、見積日、見積金額、有効期限見積の要点を示す
見積内訳書工事項目、仕様、数量、単位、単価、金額金額の根拠を示す
見積条件書工期、支払条件、対象外作業、追加工事、価格変動見積金額が成立する条件を示す

3つの役割を分けると、金額の確認と施工条件の確認を切り分けられます。小規模工事で1枚にまとめる場合も、同じ情報が判別できる欄を設けてください。

内訳書には工事項目・仕様・数量・単価・金額を記載する

内訳書には、工事項目ごとに品名または作業名、メーカー・型番などの仕様、数量、単位、単価、金額を記載します。材料、施工、試験、撤去・処分などを区別すると、金額の根拠と変更時の影響範囲を確認しやすくなります。

数量や仕様を確定できない項目は推測で固定せず、見積時点の仮定、精算方法、変更時の扱いを見積条件書に記載してください。

見積条件書には工事範囲・除外事項・追加工事の扱いを記載する

見積対象に含まない作業、支給品、既設設備の不具合、隠蔽部など未確認の条件は、除外事項として明記します。着工後に追加工事が必要になった場合の見積、承認、着手の順序も決めておきます。

材料価格や外注条件が変わる可能性を踏まえ、見積有効期限と再見積条件を設定します。建設業者が資材高騰など請負代金や工期に影響する事象の発生のおそれを把握している場合は、請負契約締結前に必要な情報を注文者へ通知します。実際に事象が発生したときは、契約書に定めた変更方法に沿って請負代金や工期の変更を協議してください。

電気工事見積書の表紙に記載する基本項目

基本項目は、見積の相手、対象工事、提示日、金額、条件を特定するために記載します。発注者指定の様式がある場合は、指定欄と提出方法に従ってください。

電気工事見積書の基本項目
区分記載する内容確認ポイント
宛名・発行者法人名、部署名、担当者名、会社名、所在地、連絡先正式名称と敬称をそろえる
工事情報工事名、施工場所、見積番号、見積日図面や依頼書と一致させる
金額税抜小計、値引き、消費税額、税込合計税区分と計算順序を明確にする
条件有効期限、工期、支払条件、対象外作業、追加工事変更時の確認方法まで記載する

基本項目をそろえたうえで、各欄を依頼書・図面・見積条件と照合し、案件と金額を一意に特定できる状態にしてください。

見積番号・見積日・宛名・発行者を記載する

宛名には法人名、部署名、担当者名を記載し、発行者には会社名、所在地、連絡先、担当者名を記載します。正式名称、敬称、担当部署に誤りがないか、依頼書や名刺などと照合してください。

見積番号は社内で案件と版を追跡できる番号にし、見積日には提示条件を算定した日付を記載します。宛名、発行者、番号、日付を組み合わせ、どの相手へいつ提示した見積かを特定できる状態にしてください。

工事名・施工場所・工期を記載する

工事名と施工場所は、図面や依頼書と同じ名称にそろえます。似た名称の現場や複数棟を扱う場合は、棟名、階、部屋番号、施工区画などを補足してください。

工期には着工予定日と完了予定日を記載し、停電、夜間作業、立会いなど日程に影響する条件も示します。日程を確定できない場合は、確定方法と調整が必要な条件を明記してください。

見積金額・有効期限・支払条件を記載する

見積金額は、税抜小計、値引き、消費税額、税込合計の関係が分かるように表示します。単価の税区分も統一し、同じ見積書の中で税抜と税込を混在させないことが重要です。

有効期限は材料価格、外注見積、手配期間を踏まえて設定します。支払条件には締日、支払日、前払金、出来高払いなどを記載し、工期が未確定の場合は確定方法や調整条件も明記してください。

電気工事見積書の費目別内訳

見積内訳は、材料費、労務費、外注費、付帯費用、管理費などに分け、各金額の根拠を確認できる形にします。費目の名称は案件や社内ルールに合わせますが、同じ費用を複数項目へ重複計上しないことが重要です。

電気工事見積書の内訳項目例
内訳項目記載内容の例確認ポイント
材料費電線、電線管、配線器具、照明器具、盤、支持材品名・仕様・数量・単位をそろえる
労務費配線、取付、結線、試験、調整人数、人工、時間、作業範囲の根拠を残す
外注費・運搬費等協力会社作業、専門試験、搬入、車両、申請自社作業や共通経費との重複を確認する
付帯費用撤去、処分、養生、仮設、安全対策必要数量と実施条件を確認する
管理費等現場管理、一般管理、法定福利費、建設業退職金共済制度(建退共)の掛金、安全衛生経費、利益算定対象と計上方法を取引条件・指定様式で確認する

次から、材料費、労務費、外注・運搬費、管理費等について、内訳へ記載する内容と算定時の注意点を順に確認します。

材料費は品名・仕様・数量・単位をそろえる

材料費には、電線、ケーブル、電線管、配線器具、照明器具、盤、支持材、端子、消耗材などを計上します。必要に応じて品名、メーカー、型番、仕様、数量、単位を記載し、代替品の可否も確認します。

単価は見積時点の仕入価格だけでなく、送料、荷姿、最低発注数量、納期も確認します。支給品がある場合は、自社手配分と明確に区別してください。

労務費は作業内容・人工・時間・施工条件を整理する

労務費は、配線、器具取付、結線、試験、撤去などの作業内容ごとに、人数、時間または人工を基に算定します。材料の数量と施工量を対応させると、拾い漏れを確認しやすくなります。

夜間、休日、高所、停電、狭所などで作業条件が変わる場合は、通常作業と分けて見積もります。割増や追加人員の前提は見積条件にも記載してください。

人工単価の構成や、自社の人件費・間接経費・利益を反映した単価の決め方は、「電気工事の1人工単価とは?自社単価を決める方法」で確認できます。

外注費・運搬費・現場経費は自社作業と重複させない

外注費には協力会社へ依頼する作業や専門試験を計上し、運搬費には資材搬入、車両、駐車などを含めます。高所作業車や測定器などを案件ごとに手配する場合は、機械器具費として区分します。

申請、届出、竣工書類の作成に費用がかかる場合は、その対象と範囲を明記します。外注先の見積条件と自社見積の作業範囲を照合し、重複や漏れを防いでください。

諸経費・管理費・法定福利費は対象範囲と算定方法を明確にする

現場管理費は現場運営や安全管理に必要な費用、一般管理費は会社全体の運営に関わる費用として整理します。工事を継続して提供するために必要な利益も、原価と混同せず見積金額へ反映します。

建設業者が請負契約を締結する際は、工事種別ごとの材料費・労務費、適正な施工に不可欠な経費、その他の必要経費の内訳に加え、工程ごとの作業と準備に必要な日数を記載した見積書を作成するよう努めることが、建設業法第20条で定められています。法定福利費の事業主負担分、安全衛生経費、建退共の掛金などは、適用の有無と算定対象を確認し、他の費目との二重計上を避けてください。

工種・工程・明細の順に見積内訳を整理する

明細は、工種、工程、個別項目の順に分けると、工事範囲と金額の対応を追いやすくなります。案件規模に合わせて階層を調整し、細分化すること自体を目的にしないようにします。

工種・工程・明細の整理例
階層記載例役割
工種照明設備工事工事のまとまりを示す
工程器具取付・結線作業の区分を示す
明細LED照明器具10台仕様・数量・単価を示す

例えば、照明設備工事の「器具取付・結線」にLED照明器具10台を置けば、工種から個別明細までをたどれます。変更時は、影響する階層と明細を特定して見直してください。

工種で工事全体を区分する

まず、幹線設備、動力設備、照明設備、コンセント設備、弱電設備など、工事内容のまとまりで区分します。工種を分けると、図面や仕様書の対象範囲と照合しやすくなります。

小規模工事では必要な工種だけを使用し、同じ設備を複数の工種へ重複させないようにします。発注者指定の分類がある場合は、その名称に合わせてください。

工程で作業のまとまりと施工順序を示す

工種の中では、材料、施工、試験・調整、撤去・処分などに工程を分けます。工程ごとに数量や作業条件を整理すると、変更時に影響する範囲を特定しやすくなります。

材料と施工を一つの単価へまとめる場合も、単価に含む内容を説明できるようにします。試験や撤去を別途扱うときは、対象設備と実施範囲を記載してください。

明細で名称・仕様・数量・単位・単価・金額を具体化する

工程の下には、品名または作業名、メーカー・型番などの仕様、数量、単位、単価、金額を記載します。材料と作業を分ける場合は、どの材料にどの施工が対応するか分かる名称にします。

明細を作成したら、図面、仕様書、数量拾い、現地調査記録、メーカー資料、協力会社見積と照合します。資料間で内容が異なる場合は、採用した前提を見積条件として残してください。

電気工事見積書で「一式」と記載するときの注意点

「一式」は、個別数量の記載が実務上適さない細かな材料や作業をまとめる表記です。主要な器具、配線、撤去、試験まで一式にまとめると工事範囲と変更金額の根拠が分からなくなるため、使用範囲を限定します。

数量や範囲を示せる項目は明細へ分ける

器具の台数、配線の長さ、人工数などを確認できる項目は、名称・仕様・数量・単位・単価・金額を明細へ記載します。数量が変わったときに差額を計算できる粒度を目安にしてください。

一式表記を減らすこと自体が目的ではありません。数量の根拠を示せる主要項目を分け、少額の消耗材など個別記載が適さない範囲だけをまとめます。

「一式」を使う場合も含む作業と含まない作業を明記する

一式とする項目には、含む材料・作業・試験・撤去・処分の範囲を備考または仕様欄へ記載します。発注者側の作業、別業者の作業、支給品など、含まない範囲も区別してください。

例えば「養生・現場経費一式」とする場合は、養生する場所、作業時間帯、搬入条件など、金額の前提になる条件を併記します。

変更の可能性がある項目は追加見積と承認方法を決める

隠蔽部、既設配線、地中埋設物など、着工後に数量や作業範囲が変わる可能性がある項目は、見積時点の前提と確認できていない範囲を明記します。

条件が変わった場合は、変更内容、差額、工期への影響を示した追加見積書または再見積書を提示し、発注者の承認後に着手する手順を決めてください。

電気工事の見積金額を計算する方法

見積金額は、明細金額を計算し、費目別に集計してから、値引きや消費税を条件に沿って反映します。計算順序と端数処理を統一し、内訳の合計と表紙の金額を一致させてください。

見積金額の計算例
項目仮定した金額計算後
材料費300,000円300,000円
労務費180,000円180,000円
外注費・付帯費用70,000円70,000円
管理費・諸経費50,000円50,000円
税抜小計上記の合計600,000円
消費税税率10%を仮定60,000円
税込合計小計+消費税660,000円

この例は値引きがない前提で、税抜小計600,000円に税率10%を適用しています。実際の見積では、取引内容に応じた税区分と端数処理方法を確認してください。

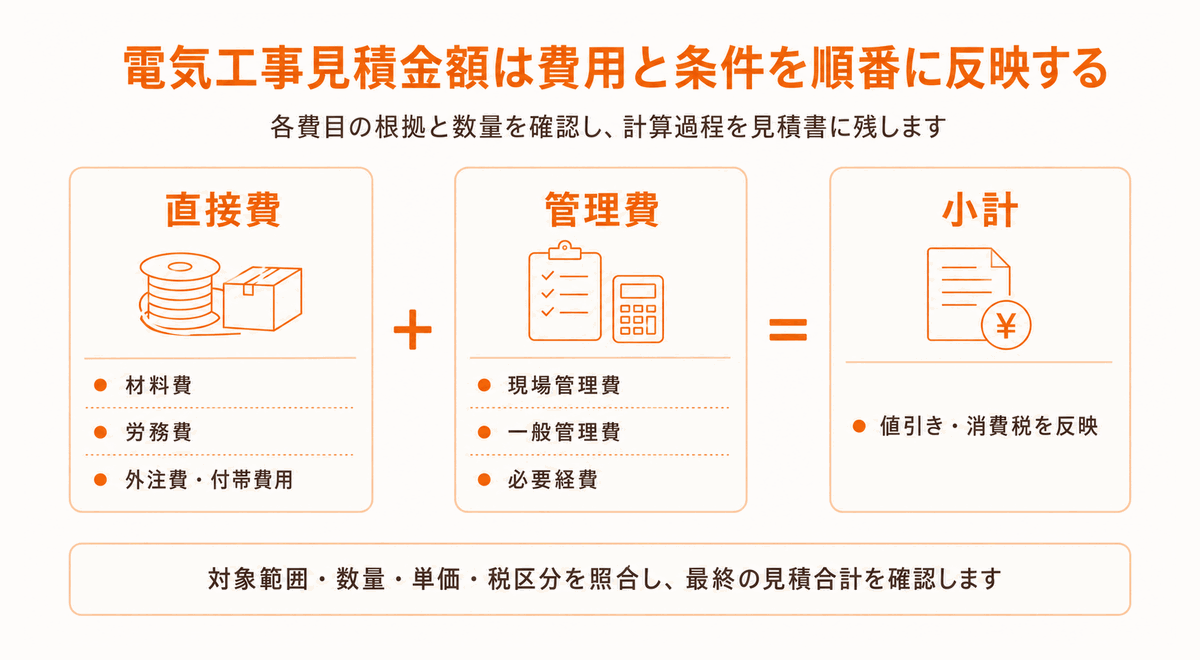

材料費、労務費、外注費、付帯費用、管理費を合計して小計を求め、値引きと消費税を反映して合計金額を計算する流れ
材料費、労務費、外注費、付帯費用、管理費を合計して小計を求め、値引きと消費税を反映して合計金額を計算する流れ

数量と単価から明細金額を計算する

各明細の金額は、原則として「数量×単価」で求めます。例えば、単価25,000円の照明器具を10台計上する場合は、25,000円×10台=250,000円です。

人工や時間で計算する作業も、数量の基準と単価を明確にします。一式項目は、計算根拠となる範囲や積算資料を社内に残してください。

費目別小計に諸経費・値引きを反映する

明細金額は、同じ費目へまとめて税抜小計を求めます。費目別に集計しておくと、原価構成を確認しやすくなり、数量や単価を変更した際の影響範囲も追いやすくなります。

値引きを行う場合は、どの段階で差し引くかを統一します。費目別の小計と全体の小計が一致していることを確認してください。

税区分と端数処理を統一して合計金額を確認する

消費税額は、適用する税率と課税対象額を確認して計算し、税抜小計へ加えて税込合計を求めます。値引きや非課税項目がある場合は、消費税を計算する前に課税対象額を確定してください。

見積書の端数処理方法は、取引条件と社内ルールに合わせて統一します。なお、この見積書を適格請求書としても使用する場合、記載する消費税額等の端数処理は一の適格請求書につき税率ごとに1回とし、個々の明細で端数処理した消費税額を合計する方法は使えません。この金額と税率は計算方法を示すための仮定です。実際の取引に適用する税率と課税区分を確認してください。

電気工事見積書の書き方を記入例で確認する

記入例では、LED照明器具の交換工事を材料、取付、撤去・処分、養生に分けます。実際の金額は仕様や現場条件で変わるため、例示金額を相場や標準単価として使用しないでください。

LED照明交換工事の記入例
項目仕様・内容数量単位単価金額
LED照明器具指定仕様・本体1025,000円250,000円
取付・結線作業既設配線利用を前提108,000円80,000円
既設器具撤去・処分搬出・適正処分を含む103,000円30,000円
養生・現場経費作業範囲に応じて計上120,000円20,000円

明細は、品名・仕様・数量・単位・単価・金額を対応させ、含む作業と前提条件を備考で補足すると確認しやすくなります。

照明器具交換工事を工種・工程・明細へ分ける

記入例のように器具代と施工費、撤去・処分費、現場経費を分けると、数量変更が生じた項目だけを修正できます。見積後の仕様変更にも対応しやすいよう、各明細が何を含むかを判別できる名称にしてください。

既設配線の再利用、天井高さ、足場、停電、作業時間帯、器具支給の有無などは金額へ影響します。表の明細だけでなく、適用した前提条件を備考へ記載してください。

数量・単位・単価・金額を対応させる

工事範囲の認識違いを防ぐため、対象工事、対象外工事、追加工事の扱いを分けて記載します。LED照明交換工事では、次のように整理できます。

対象工事・対象外工事・追加工事の記載例
区分記載する内容記載例
対象工事見積金額に含む施工範囲既設照明器具10台の撤去、指定LED照明器具10台の取付・結線、点灯確認を含む
対象外工事見積金額に含まない作業天井補修、既設配線の更新、夜間作業は含まない
追加工事別途見積と承認が必要な作業既設配線の不具合が判明した場合は別途見積とし、発注者の承認後に着手する

対象外となる作業を省略せず、追加工事は見積、承認、着手の順序まで示します。現場条件に合わせて、対象、対象外、追加の境界を明確にしてください。

既設配線・撤去処分・作業時間帯などの前提条件を残す

材料価格や協力会社の見積条件を固定できない場合は、見積有効期限と再確認の条件を記載します。条件が変わったときの確認事項と対応方法は、次のとおりです。

価格や条件が変わった場合の再見積対応
変更内容確認事項対応方法
材料価格の変更品名、仕様、数量、旧単価、新単価差額と変更理由を示して再見積する
外注見積の変更外注範囲、金額、納期、適用条件自社見積への影響を反映して再提示する
有効期限の経過材料価格、外注費、納期、現場条件価格と条件を再確認して新版を発行する
工事範囲の変更追加・削除する作業、数量、工期変更金額と工期への影響を示し、承認後に着手する

再見積書には変更箇所と理由を記録し、旧版と区別できる版番号を付けます。旧版の誤使用を防ぐため、保管場所と送付対象も新版へ切り替えてください。

電気工事見積書を作成する手順

見積書は、工事範囲の確定、費用の洗い出し、数量と単価の確認、条件設定、版管理の順に作成します。各段階の根拠資料を残すと、変更や再見積にも対応しやすくなります。

依頼内容・図面・仕様書から工事範囲を確認する

最初に依頼内容、図面、仕様書、現地調査記録を照合します。工事範囲を確定する際は、次の項目を確認してください。

  • 施工する場所と対象設備
  • 図面・仕様書に示された工事範囲
  • 既設設備と隠蔽部の確認状況
  • 資材の搬入経路と作業時間帯
  • 停電・高所作業などの施工条件
  • 発注者側と施工者側の作業区分

調査時点で確認できない箇所は、推測で工事範囲へ含めません。未確認事項、見積上の仮定、対象外作業として整理してください。

工種・工程・明細と数量を整理する

工事範囲を工種と工程に分け、必要な材料、施工、試験、撤去、処分、養生、仮設、申請を洗い出します。自社で行う作業と協力会社へ依頼する作業も分けます。

抜けを防ぐため、類似案件の見積をそのまま転用せず、今回の図面と現場条件から確認します。同じ費用を複数の項目に重複させないようにしてください。

材料単価・労務条件・外注費を確認する

数量は図面、仕様書、現地調査、数量拾いを照合し、単位をそろえます。単価は仕入資料、メーカー資料、協力会社見積、社内基準など、見積時点で有効な根拠を確認します。

材料の代替、最低発注数量、送料、納期、夜間作業などの条件も単価に影響します。算定根拠と確認日を残し、再見積時に見直せる状態にしてください。

原価・必要経費・利益を反映して金額を計算する

材料費、労務費、外注費、運搬費、現場経費などの原価を集計し、工事に必要な管理費と利益を反映します。法定福利費などを区分表示する場合は、算定対象と計上方法をそろえ、他の費目との二重計上を避けます。

数量と単価の根拠、値引きの位置、費目別小計と全体小計の一致を確認してください。金額の妥当性は、今回の施工条件と見積時点の資料に基づいて判断します。

見積条件・除外事項・追加工事条件を記載する

見積条件は、見積金額が成立する前提と、金額に含めない範囲を分けて確認します。記載前に確認する項目は次のとおりです。

  • 工期と作業時間帯
  • 支払条件と見積有効期限
  • 支給品と発注者側・施工者側の作業区分
  • 対象外作業と未確認事項
  • 追加工事の見積・承認・着手の順序
  • 材料価格・外注条件・工事範囲・現場条件が変わった場合の再見積条件

確認した条件は見積条件書へ反映し、明細との矛盾がないか照合します。変更協議の対象と、連絡・承認の記録方法もあらかじめ定めてください。

税区分・端数処理・合計金額を確認する

税抜と税込を混在させず、適用する税率と課税区分を確認します。端数処理は切り捨て、切り上げ、四捨五入のいずれを使うかを統一し、内訳書の合計と表紙の見積金額を一致させてください。

税務上の扱いは取引内容によって異なる場合があります。最新の公的情報と社内ルールを確認し、判断が必要な場合は税理士などの専門家へ相談します。

責任者が照合して提出する

初版、改訂1、再見積などを区別できる版番号を付け、変更日、変更箇所、変更理由を記録します。ファイル名だけでなく、見積書の表紙にも版を判別できる情報を記載すると誤送信を防ぎやすくなります。

提出前は作成者以外の担当者または責任者が、宛名、数量、単価、合計、条件、添付資料を確認します。承認済みの最新版だけを送付してください。

電気工事見積書で起こりやすいミス

見積書のミスは、計算だけでなく、数量拾い、費目の区分、条件記載、版管理でも起こります。原因ごとに確認箇所を決め、提出前のチェックへつなげます。

工事範囲・数量・仕様の記載が不足している

図面から拾った数量の転記ミス、台・個・m・人工などの単位違い、旧単価の使用は、見積金額へ直接影響します。明細ごとに数量の出典と単価の確認日を残します。

数量×単価の計算結果だけでなく、図面の対象範囲と一致しているかを確認してください。類似品や代替品を使う場合は、仕様の違いも明記します。

費目の計上漏れや重複がある

材料と取付作業だけを計上し、撤去、搬出、処分、養生、仮設、運搬、申請などを見落とすと、受注後に原価不足が生じます。一方、外注費と自社労務費などへ同じ作業を重複計上する誤りにも注意が必要です。

工種と工程ごとに必要な費目を洗い出し、協力会社見積と自社見積の作業範囲を照合します。発注者側や別業者が行う作業は、単に計上しないだけでなく対象外として明記してください。

税区分・端数処理・合計金額が一致していない

税抜単価と税込単価の混在、値引き後の課税対象額の誤り、明細と合計で異なる端数処理は、表紙と内訳書の金額不一致につながります。

税区分と端数処理のルールを先に決め、費目別小計、税抜小計、消費税額、税込合計を再計算します。取引内容に適用する税率と課税区分は最新情報で確認してください。

除外事項・追加工事・変更承認の条件がない

隠蔽部の不具合や数量変更が判明したときの承認方法を決めていないと、追加費用をめぐる認識違いが起こりやすくなります。変更内容、差額、工期への影響を確認してから着手する手順を記載します。

材料価格や外注費が変わる可能性がある場合は、有効期限と再見積条件を設定します。期限切れの旧版をそのまま使用しないでください。

修正前の見積書を提出している

単価、数量、工事範囲を修正した後も、旧版のファイル名や保存場所が同じだと、承認前または修正前の見積書を誤って提出するおそれがあります。

見積番号と版番号、変更日、変更箇所、承認者を記録し、送付前に表紙、内訳書、見積条件書、添付資料が同じ版でそろっているか確認してください。

電気工事見積書の提出前に確認すること

提出前は、表紙、見積内訳書、見積条件書、添付資料を一つの見積として照合します。金額が合っているかだけでなく、発注者が工事内容と条件を誤解しないかを確認してください。

表紙・内訳書・見積条件書の内容が一致しているか

宛名、工事名、施工場所、見積番号、見積日、有効期限が依頼内容と一致しているか確認します。税抜小計、値引き、消費税額、税込合計も再計算します。

表紙の合計と内訳の合計が一致しない場合は、端数処理や値引きの位置を確認します。別案件の情報が残っていないことも確認してください。

図面・仕様書・発注条件・協力会社見積と整合しているか

内訳の品名、仕様、数量、単位、工事範囲を、図面、仕様書、現地調査記録、メーカー資料、協力会社見積と照合します。あわせて、見積条件に記載した前提と明細に矛盾がないかを確かめてください。

未確認事項を確定事項のように記載せず、対象外または協議事項として残します。添付する図面や資料の版もそろえてください。

必要な登録・資格・社内承認を確認しているか

受注・施工する工事について、電気工事業法に基づく登録・届出、建設業許可、電気工事士・主任電気工事士など必要な資格・手続きを責任者が確認します。建設業許可を受けていても、電気工事業を営む場合は電気工事業法に基づく届出等が必要です。工事の種類、規模、契約形態により要件が異なるため、所管行政庁の最新案内で確認してください。

見積金額、原価、利益、工事範囲、施工体制について社内承認を得ます。発注者指定の提出要件や押印・電子署名の運用がある場合は、そのルールにも従ってください。

個人情報・機密情報の取扱いに問題がないか

見積書には顧客名、住所、施工場所、設備情報、単価などの個人情報・機密情報が含まれる場合があります。送付先、共有権限、ファイル名、添付資料を確認し、誤送信や不要な第三者共有を防ぎます。

保存期間、アクセス権、廃棄方法は所属組織の情報管理ルールに従ってください。案件終了後は、不要になった共有リンクや閲覧権限が残っていないかも確認します。

電気工事見積書作成ツールで明細入力と金額集計を効率化する

見積書作成ツールを使うと、基本情報、明細、数量、単価を一つの画面で整理し、集計や帳票作成の手間を減らせます。ただし、入力した内容や計算結果が工事条件に合っているかは利用者が確認します。

ツールに基本情報・明細・見積条件を入力する

ラクワークの電気工事見積書作成ツールでは、見積の基本情報と明細を入力し、数量と単価から金額を集計できます。材料費、労務費、外注費、付帯費用、管理費を分けて入力すると、見積の内訳を確認しやすくなります。

ツールは入力と計算を補助するもので、単価や工事範囲の妥当性を判断するものではありません。図面、現地調査、仕入資料、社内基準と照合して利用してください。

費目別集計・税額・合計金額を確認する

入力後は、材料費、労務費、外注費、付帯費用、管理費の費目別小計と全体の税抜小計を確認します。値引き、税率、消費税額、税込合計が見積条件と一致し、手計算や社内原価表との差がないか照合してください。

ツールの自動計算は入力値に基づくため、数量・単価・税区分の入力誤りまでは判断できません。画面上の合計だけでなく、各明細の根拠資料も確認します。

内容を確認してA4印刷またはPDF保存する

印刷やPDF保存の前に、基本情報、明細、見積条件が帳票へ正しく反映されているかを確かめます。実際にPDFを生成し、全ページの文字切れ、見出しの折り返し、表の改ページ、不要な空欄、余白を確認してください。

このツールは入力内容をブラウザのメモリ上だけで処理し、サーバーへ保存・送信しません。アクセス解析には、入力値を含めず、閲覧・利用開始・利用完了・エラー種別などの操作情報だけを送信する場合があります。再読み込みや終了で入力内容が失われるため、必要な帳票は利用者が印刷・PDF保存してください。個人情報・顧客情報・機密情報は入力せず、作成した帳票の共有・保管・廃棄は所属組織の情報管理ルールに従ってください。

まとめ|工事範囲・内訳・条件をそろえて見積書を作成する

電気工事見積書は、表紙、見積内訳書、見積条件書の役割を分け、工事範囲と金額の根拠を具体的に示します。材料費、労務費、外注費、付帯費用、管理費などを整理し、数量、単位、単価、税区分、端数処理を統一してください。

提出前は、対象外作業、追加工事、有効期限、価格変動時の再見積、図面・仕様書との整合、版番号を確認します。見積書だけで受注や施工の可否を判断せず、発注条件、必要な資格・手続き、所属組織の基準を確認したうえで、責任者の承認を得て提出しましょう。

注意事項

本記事は、電気工事見積書を作成する際の一般的な考え方を示すものであり、個別取引の契約条件、見積金額の妥当性、税務処理、法令適合性、受注・施工の可否を保証するものではありません。実際の見積書は、最新の法令、発注者仕様、設計図書、契約書式、メーカー資料および所属組織の基準を確認して作成してください。電気工事業を営む場合は、建設業許可の有無だけで判断せず、電気工事業法に基づく登録・届出等も確認が必要です。税務・法務上の判断が必要な場合は税理士、弁護士、行政書士など適切な専門家へ相談し、電気工事の設計・施工は工事内容に応じた有資格者・責任者が確認してください。

電気工事見積書作成ツールを無料で使う

機能や対応範囲、入力内容の保存・送信仕様を確認してから利用したい場合は、専用の紹介ページをご確認ください。

電気工事見積書作成ツールの機能・対応範囲を確認する

すぐに見積書を作成する場合は、ツール本体で基本情報、明細、見積条件を入力し、費目別集計と合計を確認できます。

無料で電気工事見積書を作成する
